全力以“复”——群力煤矿技改项目35KV双回路架空线路铁塔安装紧锣密鼓

全力以“复”——群力煤矿技改项目35KV双回路架空线路铁塔安装紧锣密鼓

分类:
综合新闻
作者:
来源:
发布时间:
2020/03/23
浏览量

 35KV双回路架空线路是群力技改项目中的重要工程之一,大家卯足干劲,力争把因疫情造成的影响降到最低限度,把因疫情耽搁的时间抢回来。

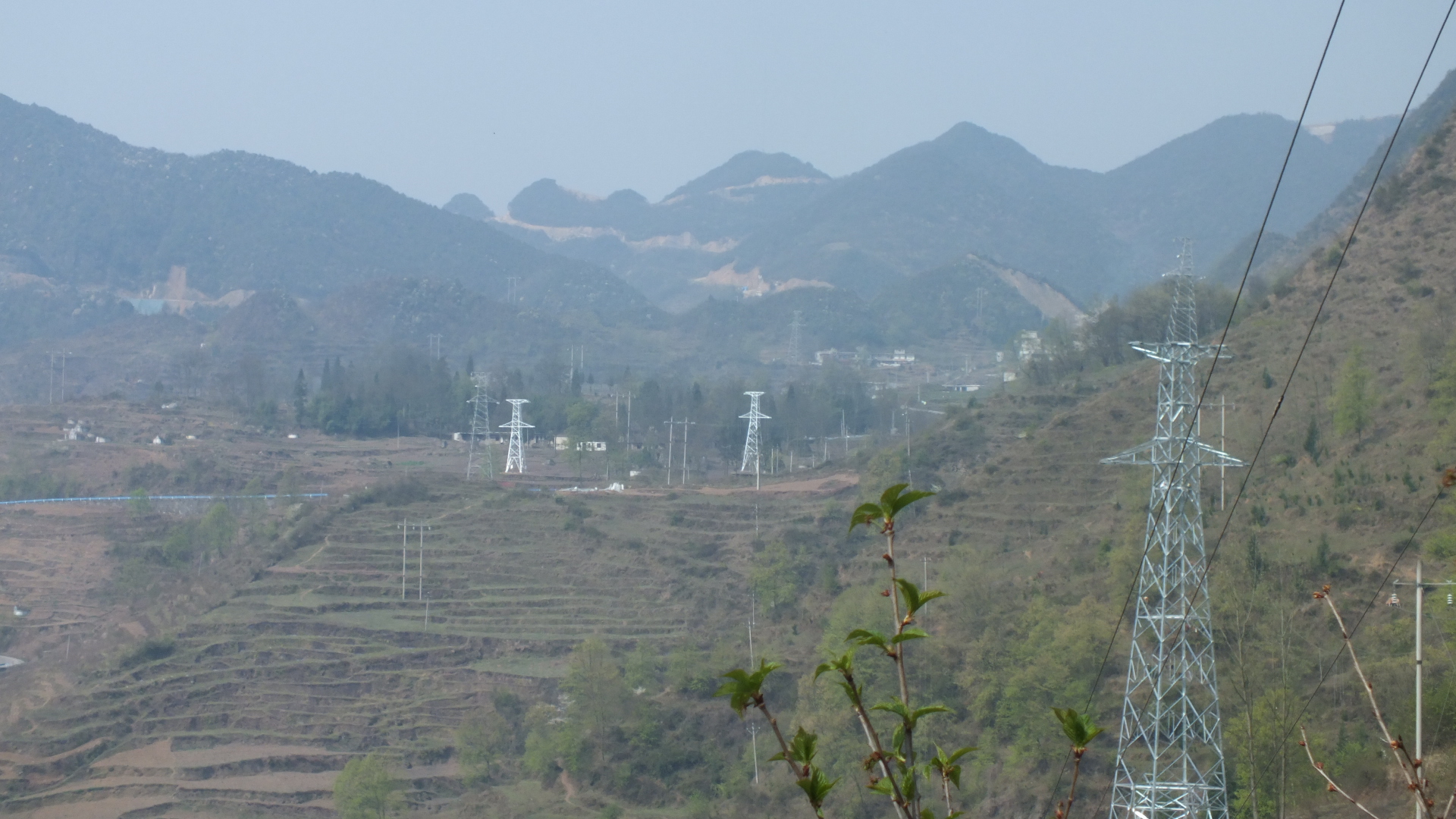

 该工程从贵州电网纳雍110千伏中岭变电站引出到群力煤矿变电站长约10.931千米,需架铁塔62座;从贵州电网纳雍110千伏阳长变电站引出到群力煤矿变电站约长9.259千米,需架铁塔42座。前期的铁塔放线定位、独立基础及整板基础施工、人工挖孔桩、钻孔灌注桩基基本完工,目前铁塔安装正紧锣密鼓,

 铁塔安装工人正在中岭线到阳长线51#铁塔基站施工,云贵高原的太阳把工人师傅的脸晒得红红的,高空作业的危险使他们付出的不只是体力那么简单,他们的汗水不仅散在了田间地头更是洒在了铁塔上,阳光下他们用最朴实的行动和最火热的工作热情兑现着抗疫情、抓复产的光荣承诺。他们分工明确,有的组织材料进场,有的负责对根开、对角线、水平进行测量、有的负责指挥、有的负责起吊、复工以来除完成人工孔桩外,已经装好11基铁塔。
