群力煤矿于去年12月启动的供电项目,受新冠肺炎病毒疫情影响,停滞一个月后,日前又拉开了施工大战的序幕。

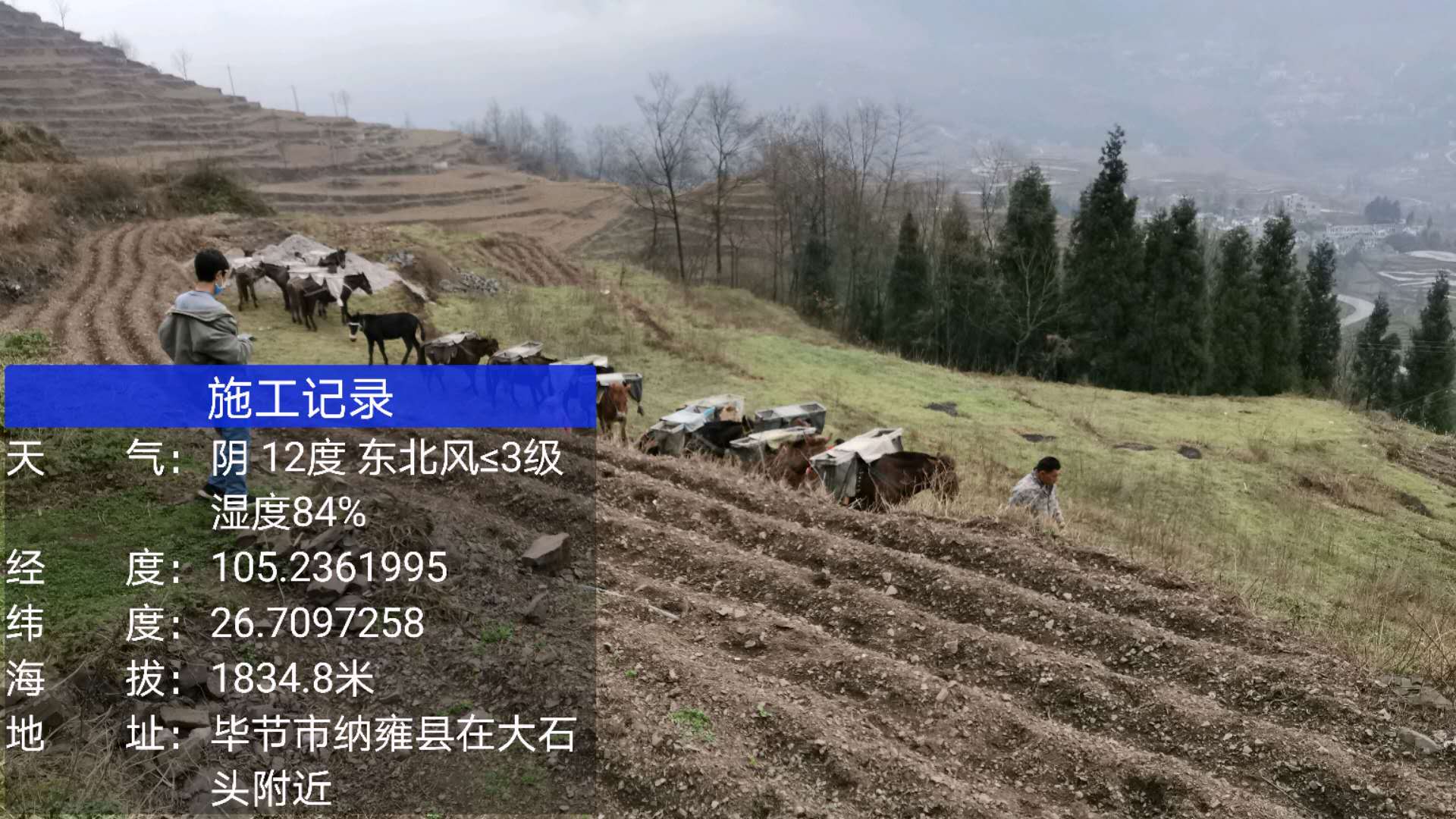

承担此项35千伏双回路供电线路塔架基础施工方,是由一支马帮运输队,基础浇筑施工队组成的。这两条供电线路分别从群力煤矿11公里外中岭变电所和10公里外的阳长变电所引出。为缩短供电路线,线路架设均要经过喀斯特地貌的险峻高山,最高海拔2300多米,多数线塔基座都建在海拔1500米以上。由于山高无路,钢材、水泥、沙石、水等所有材料都必须由马帮从山下迂回驮上山,施工队克服了山顶风大,手工破石难度大,雨雾气候变化无常等困难,为挽回疫情耽误的工时,早日架起群力煤矿供电线路,两支施工队在长达20公里的战线上争分夺秒施工。至3月2日止,从中岭引入矿区线路的62个架线基座,已浇筑36基,开挖14基,正在开挖9基;由阳长镇引入矿区线路的42个架线基座,已浇筑14基,已挖好18基,正在开挖6基。据施工员的介绍,根据目前工程的进展,预计4月底可按期建成群力煤矿供电线路。
